地暖和水电哪个铺设在下面?如何施工?

答:地暖与水电的施工顺序,依据我的实际工作经验是,首先要进行水电施工,然后进行地暖,不能搞反。具体的施工注意事项如下:

在新建墙体完毕,地暖负责人、水电负责人以及用户要到场进行交底,既然是交底,主要是针对一些有交叉的地方,进行现场沟通协商。

1、壁挂炉的供水和热水管管道位置的预留。这里是需要水电师傅依据地暖方的要求把冷热水水管预埋到指定的位置;如果是硬连接,对冷热水管口间距要求更精准,假如是软连接,对其的要求可以有偏差。

另外,落实是否有热水循环的需求,虽然热水循环的做法有几种,我个人认为还是有循环管的方式要好很多。如果用户这个需求,就要求水电师傅要把循环管管口预留到位。

2、预留足够的电源插座。为了后期减少用户使用拖线板发生危险,所以要在这里了解壁挂炉周边的功能布局,如果有洗衣机之类的,一定要多预留一个插座。

3、商议地暖的入场时间(阶段)。由于地暖有分集水器,通常会把分集水器镶嵌在卫生间的墙壁里;另外,很多用户的卫生间还考虑了卫浴型水暖毛巾架,最后有些用户的卫生间里还有地暖的考虑。

这些与装修的防水工序都存在交叉,如果卫生间安装地暖会牵涉到地面回填的交叉,所以要装修工长计划地暖施工的阶段。

通过以上的沟通,就基本可以进行后期的装修了:

1、水电进行改造施工。室内需要改造的水管及线管均可以在原始地面上进行开槽(因为原始地面有3公分左右的找平层),然后进行穿管后敷埋起来。

2、在卫生间回填后做第二次防水前(非沉箱式卫生间没有回填的工序),地暖的分水器、卫生间毛巾架管道的预埋就要落实安装。

3、进行到这里,水电已经都完毕了,等待地暖盘管的施工。

该工序的施工是在水电之上进行的,所以在水电施工时,如果电线管和水管完成面超出地面太多,且显露的管道太多,此时就要提前做一次砂浆回填。

通常情况下,是不需要去做的,只要水电线管不凌乱有规划的布置,后期可以直接铺装地暖,地暖铺装完毕之后,是可以直接铺装地面材料的。

总结

在装修时,地暖的施工阶段不是一层不变的,但是可以肯定的是在水电施工完毕之后进行。由于为了不减少层高,所以需要把水电管子暗埋,如果在地暖之后施工水电工序,很容易带来地暖管的损坏。

地暖和水电哪个铺设在下面?如何施工?

地暖和水电管路哪个铺设在下面

1、正常土建施工:

一般是先铺设电管路,在浇筑楼板,建设墙体的时候将电管路暗埋在楼板和墙体中,后期在穿线。水路是在楼房建设时预留管线孔洞,在主体完成后,布置水路管线,做楼板地面找平的时候,将水管路隐藏,然后在做地暖。当然也有在铺设地暖的时候,在地暖管上布设水管的。

2、装修施工

如果是原有房子没有地暖,需要先将地面做找平,然后在铺设地暖。然后在上面布设水电管线,后期贴砖用水泥砂浆将地面水电管道掩埋。也就是说水电管线在地暖上面。因为如果在没做地暖前,在地面铺设水电管线,需要在地面开槽布设,不可直接铺设在楼板上,影响后续的地暖保温板铺设。但是楼板是不允许开槽的,除非地面有4厘米左右的水泥砂浆找平层,在水泥砂浆找平层上可以开槽;通常楼板是不允许有这么大的误差或者找平层厚度。

这里重点说下装修施工

1、将原有地面清理干净,如果平整度误差在2厘米以上的,建议先用水泥砂浆进行找平。待水泥砂浆干燥后在进行下一步。如果水泥砂浆没有完全干燥,容易地面返潮。

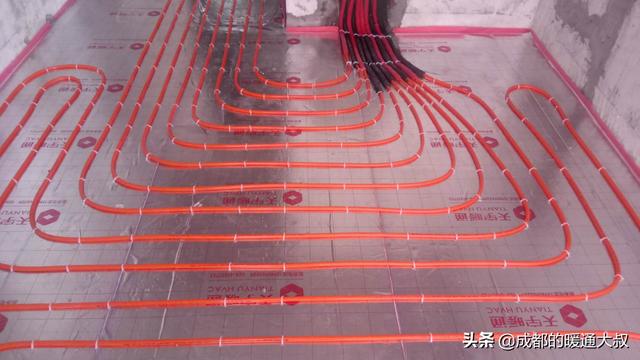

2、在水泥砂浆层上面做地固,或者防潮涂刷。然后在上面铺设2-3厘米厚的保温板(聚苯板),在上面铺设反射铝箔,然后铺设地暖管道,用管卡固定,在地暖管道布设完成后,要做打压测试,确保地暖管道工作正常,无漏水掉压问题。然后在管道上面铺设一层钢丝网片,四周墙边将保温板立起来靠墙固定,高度与浇筑混凝土厚度一样,通常5CM,然后进行细石混凝土浇筑。浇筑细石混凝土时要一次性浇筑完成。如果楼板承载能力低,可以用焦渣混凝土或者其它轻量混凝土进行浇筑。

3、在地面完成浇筑后,需要一周左右的干燥凝固时间,待混凝土层完全凝固后,可布设水电管路,直接布置在混凝土层上即可。厨卫建议水电管路走顶,因为这样方便地面铺设地砖,后期维修,厨卫的水电管路比较密集,设置在地面容易因管线密集造成地面瓷砖空鼓,同时影响地面找坡设置地漏。当然厨卫也可以设置暖气片代替地暖。

地暖和水电哪个铺设在下面?如何施工?

做地暖,应先进行水电施工后进行地暖施工,如果做暖气片,则应该先进行暖气管安装,后进行水电施工。

为什么要按这样的步骤施工?

因为水电施工包括中央空调施工,需要开槽打孔,管路需要固定,后于地暖施工,很容易伤害地暖管道;做暖气片,为了达到最佳使用效果,就要求暖气片管路少走弯,先施工,可以避免与水电管路交叉冲突的机会。

具体如何施工?

地暖施工方法。

先进行水电施工,空调安装工作,后进行地暖施工,将对地暖管路可能造成的损害概率,降到最低。

水管走地需要开地槽处理,如果不具备走地条件,建议走顶;电管走地时,要绕墙边走,遇跨门或无法绕墙的情况,要改走顶或开地槽处理。

暖气片施工方法。

暖气片管道要先于水电施工,具备条件的情况下,应开槽布管。

因为暖气片的管道较少,让管路比较多的水电整体避开它,不符合成本的节约,当然,如果无法开槽布管,只能水电整体让暖气片管道。

在地暖施工完成,压力测试合格后,要及时的进行找平处理和瓷砖铺贴,避免在上面进行,钉,摔,掼,锤,凿,切等行为,保护好管道。

地暖和水电哪个铺设在下面?如何施工?

在装修的时候我们要先改水路,排水一般都是固定的位置,如果先改电路,万一水路跟电路互相排斥,那么就的给水管绕行了水路绕行就会导致不通所以就要电路返工,所以第2个才会改电路,电气管道一般走地下烂一根水路互相排斥,由于线管比较好弯曲,因此只要把曹开升一点即可解决问题了,最后安装地暖管。
