衣柜在哪道工序安装?

欢迎关注 ▏☎我是致力装修问题解答的河上和花;专业角度为你解答与装修相关疑惑的问题,希望能对大家在装修新房过程中,能够带来一些帮助。

你好;很高兴能为你提供装修知识及建议,下面就衣柜在哪道工序安装问题做一个回答。

衣柜在哪道工序安装?

关于定制衣柜再家庭装修过程里面,哪道工序安装的问题;确切的说,正确的安装时间,应该是套装门安装完毕,定制衣柜就得紧随其后进行安装。但是这里面有一个,前期的准备工作非常重要;如果不遵循一定的顺序以及注意事项,作为定制衣柜商家是会损失惨重的。下面就为什么定制衣柜,一定要套装门安装完毕;才可以进行衣柜的安装,以及安装定制衣柜都有哪些需要注意的问题做一个全面的知识分享。

正确的定制衣柜安装步骤

家庭装修过程中,定制衣柜的进场方式和套装门差不多;都是必须经过一个前期尺寸测量之后,还得等待厂家生产;然后出单厂家发物流,辗转几个城市的长途跋涉,才进入我们的新房开始安装,具体分析如下:

  • 初步测量:最开始的初步测量事宜,是所有装修工序都没有施工的时候进行的。定制衣柜商家安排设计师进到新房内。客餐厅以及卧室,按照业主需求;那些位置需要定制家具做一个记录。之后将所有尺寸做一个前期测量,以及那些位置的宽度与高度不够,需要做出改善问题对业主做一个概述;初步测量告一段落。
  • 设计出图:设计师回到店子里面,按照每个位置的尺寸对家具做一个设计,然后出图纸。比如卧室的宽度为2800㎜(加上卧室门洞),设计师就会按照此尺寸,对该卧室衣柜做出一个设计;2800㎜宽度的柜体里面,下半部分可分做630㎜的立空格3个;630㎜*3等于2780㎜,刚好留出一道卧室门的尺寸至少920㎜,然后上面是过门柜;柜体内部规划出棉被区域,常用衣服区域以及每个季节应该叠放的衣服区域等等(这段时间,那边工地正在进行前期装修工作)。
  • 精准尺寸测量:在泥瓦工的墙地砖铺贴结束之后,负责客餐厅石膏板吊顶的木工就该进场;木工在工地施工时,定制衣柜设计师此时应该到场地,与木工做一个衔接。定制衣柜设计师主要目的是,对客餐厅区域的餐边柜、玄关柜以及主卧衣帽间高度位置,牵涉木工吊顶问题做一个沟通,互相交底最后才能确定与之相关柜体的精准尺寸。
  • 确定下单:有了精准尺寸之后,设计师对之前做好的图纸做出完善处理;然后联系业主看过图纸所有家具设计方案,业主认可,交付定金;商家只有收到定金后,才会向厂家下单。

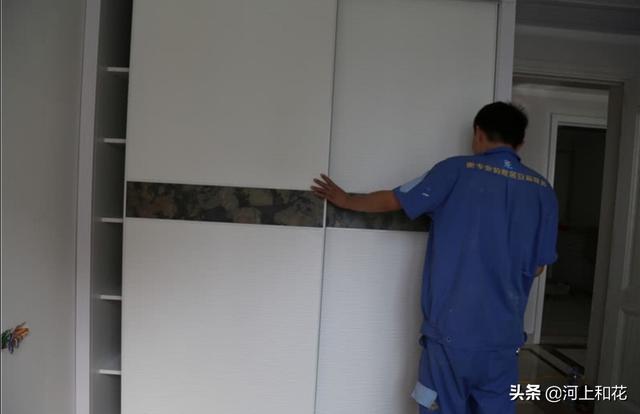

  • 安装工序:如果一切正常,在开始进行套装门安装前的一天;业主会通知定制衣柜商家,做好安装准备。否则套装门安装后要,求定制衣柜马上上门安装,那是不可能的事;没有提前预约,商家愿意安装师傅也挪不出时间的。套装门安装好之后,定制衣柜方面会立即安排安装师傅,上门进行安装。

小结:前期的测量主要工作是对新房内需要定制家具位置做一个尺寸记录,方便回去设计;还会按照业主需求,一些地方需要扩大空间,或者改善高度尺寸才能进行之后的安装工序。后面的出图给业确认,如果业主不喜欢设计方案,还得按照业主要求做出改变。

定制衣柜为什么一定要安装在套装门之后

定制衣柜与套装门的安装顺序,其实是因为卧室的过门柜;才会按照此施工顺序。如果定制衣柜安装在前面,会牵涉到一些问题。下面就那方面的问题分析如下:

问题一、套装门的门边完整保障:就按照前面卧室宽度为2800㎜为式列,定制衣柜测量之后,实际空间宽度为2800㎜;设计师会将柜体总宽预设为2798㎜—2799㎜之间。预留1—2㎜为柜体合拢之后的入墙间隙,实打实的尺寸是不行的。因为给套装门预留好了至少920㎜的安装尺寸,所以定制衣柜下半部分实际尺寸应该是2780㎜;这是保证套装门能够在安装之后,两侧的门边线都是完整的(套装门及定制衣柜,如果能够有一个前期衔接就更好)。

问题二、套装门安装在前的利好:套装门按照高度2000㎜*宽度920㎜尺寸安装之后,因为定制衣柜的总宽度为了能够保证套装门的整体效果,给套装门预留好了足够的空间;这里定制衣柜过门柜下方侧面柜体,与套装门套还是预留了约十㎝的间隙,但是定制衣柜的总高度还得预留十㎝的空间(顶柜预留十㎝不到天花板,得做出封板处理),这是给石膏线条准备的尺寸。套装门安装好,过门柜下侧板子可以有上下浮动一至二㎜的浮动尺寸;对安装石膏线条影响不大。因此,过门柜可以采取刚好接触到套装门的门套,放在上面不留缝隙是最完美的方式。

综合分析:套装门安装在前面,定制衣柜自身,预留了足够的自我调整尺寸;采取过门柜与套装门套上面,使用无缝隙安装方法。在各种装修工序中,尽量的少预留缝隙,要不就预留宽一点,这样子有帮助入住后的卫生打扫。按照套装门的高度,来确定所有定制衣柜顶柜的高度尺寸,都是2000㎜,更加方便获取衣柜顶层的物件。

定制衣柜安装注意事项

由于套装门安装在前面,(我们这里已经形成一种习惯),之后安装定制衣柜;这样子对之后的装修成品效果,是有绝对百利无一害,安装定制衣柜需要注意哪些方面问题,下面对具体注意事项做出分析。

  • 整体协调性能:保证套装门套的完整性能:在定制衣柜图纸设计时,应该与套装门商家做出衔接,确定套装门的宽度之后,对所有定制衣柜尺寸做出修改。
  • 石膏线条基层:通常石膏线条安装在光滑的定制衣柜板材上面,这是不利于石膏线条的安装的;就算使用了射钉枪,还是难以避免会出现裂缝。最稳妥方式是,定制衣柜顶部的石膏线条基层,应该使用石膏板就特别完美了,石膏板才是安装石膏线条的最完美基层。
  • 套装门的保护措施:如果套装门安装在前面,进行定制衣柜安装时,一定的得对套装门做出一个完善的保护措施,被磕碰坏了就可惜了。其实只需要对门套两个侧面部分,做出保护就可以了。
  • 缝隙填充:定制衣柜柜体入墙固定之后,需要使用聚氨酯发泡剂填充衣柜体,与墙壁之间的缝隙,在进行缝隙填充时,一定要将缝隙填充多一点聚氨酯发泡填充剂,这样衣柜会更加牢固。

信息增量:一些定制衣柜安装,在对顶端石膏线条基层处理时,相当普遍的方式都不会使用石膏板;都害怕麻烦。这是不利于石膏线条安装的,如果不用射钉枪的话,要不了多久石膏线就会下掉。如果使用石膏板去做,那是最稳妥的方式。

总结:个人观点认为,衣柜应该在套装门安装之后在进行,这样更加有利于保证,门套边线的完整性。因为定制衣柜,都是预留了一定的调节尺寸;在套装门安装之后,定制衣柜能够在将就套装门基础上,展开自我调整尺寸,来保障最后的成品展示效果。

最后祝你装修愉快,工作顺利!希望我的回答能够解除你的疑惑

原创文字/头条首发

图片源于网络/侵权即删

衣柜在哪道工序安装?

很高兴回答你的问题。衣柜在哪道工序安装最合理?首先我们先要确定一下你家的衣柜是木工打造还是成品定制。这两种的进度是完全不一样的,

1.如果是木工现场打造柜子。那我们瓦工结束之后,木工就可以进场,木工进场需要做的是石膏板吊顶。家里的柜子门洞口校正。一般十天以内也都可以完成。

2.如果是外面成品定制的话。我们要在腻子刮完两遍之后再去安装衣柜。这样会更完美一些,而且会节省施工工期,大约能省出一个挂腻子的周期。

希望我的回答能帮助到你,

这是我这几年总结出来的经验。纯属个人意见。

衣柜在哪道工序安装?

装修中衣柜的制作一般分为现场制作和成品定制,现场组装两种形式。如果安装的工序弄错,不仅会导致安装的柜子外观难看,还会造成窝工误工,导致成本的增加。

先来看现场衣柜的制作

现场制作衣柜需要等到泥瓦工结束以后才可以进去施工。在家装施工的四大工序中,衣柜的制作和室内吊顶部分都属于木工活。木工进场后一般就是开始吊顶放线,打水平线。这样就可以确定衣柜的高度,再进行各种柜子板材的开料。如果有两名以上工人,他们就会分工协作,吊顶的吊顶,做柜子的做柜子。柜子先在地面把整体框架制作好以后,然后把柜子竖立起来,调平后固定。

现场制作的衣柜因为工具和人工开料的误差,在板材的封边和部分细节工艺上比不上定制衣柜。所以有很大一部分人认为现场制作的衣柜没有定制的好看。另外还有一点就是定制衣柜是在工厂加工,各种颜色型号的板材非常混合使用非常方便,但现场施工由于材料的采购和搬动的原因,很少有业主会采购多种颜色板材(一般最多买两种颜色),避免造成材料和人工的浪费。

但是有很多有经验设计师却比较推崇现场制作衣柜,因为一名经验丰富的设计师不仅会把柜子的功能、各种收口细节考虑进去,同时还会考虑材料的用量,使用便捷性。最大可能避免了材料的浪费,另外主要原因还是制作柜子和吊顶工序是同时施工,可以解决柜体与顶墙面的收口问题,让柜体的外观达到设计方案的效果。

定制衣柜的安装工序

因为定制衣柜是与室内装修完全脱钩的,为了尽量降低定制的尺寸误差,所以定制衣柜一般是要等到木工把吊顶制作完以后再来测量衣柜的详细尺寸。测量完后之后定制厂家才设计图纸然后再加工生产,这个过程约有30天左右的工期。

这30天的时间内,工地正常施工,进于涂料施工的工序。而涂料施工一般只要10天左右就可以完成,所以家装公司都是几家工地交叉施工。

当涂料工完成腻子的批刮,打磨完砂子后,就可以催着衣柜厂家了(有些厂家就是这样,你不催的话永远就是拖拖拖),如果是本地厂家,有可能在20天过去就可以过去安装了。这样涂料工就再进行腻子局部修补,滚涂乳胶漆。有些设计是用柜子当隔墙的,还需要木工去给定制衣柜封石膏背板,还有石膏线的安装也要再跑一次。

这样虽然有些误工,至少可以保证安装后的成品效果,很多自己装修的业主如果不懂得这些工艺流程,又或者工人不负责,就会形成涂料施工完了,柜子还没有安装,等柜子安装完了,涂料工又不愿意来修补,涂料工修补了,又发现石膏线还差一截没安装等等,这样会造成每一道工序的工人都怨声载道,不仅耽误工期,还会造成本的上升。

写到最后,我个人建议,如果能找到家装设计师比较厉害,可以选择现场制作衣柜,这样工期会更短,而且在外观上毫不逊色定制衣柜甚至整体更加协调。如果想省事交给定制厂家,一定要和工地负责人多沟通,掌握工程时间,及安排协调工人的施工流程。

衣柜在哪道工序安装?

现在的衣柜都是整体定制,都是在前期测量后期安装!装修的程序是这样的,首先水电改造,然后地暖铺贴,卫生间防水处理!防水一般三遍,每一遍间隔十二小时,墙面至少上翻三十公分,淋浴处刷防水至1.8米!闭水实验四十八小时,确定不漏水以后开始泥瓦工工序!厨卫墙地砖,客厅墙地砖,卧室如果铺木地板的话,还需要地面找平!泥瓦工完工以后,可以测量门门套,衣柜橱柜现在这个时候可以测量,然后去厂家定制,后期墙面完工以后,再安装门门套及整体家具!

衣柜在哪道工序安装?

衣柜安装合适时机,首先要确定你的衣柜是成品定制还是木工现场制作:1成品定制,做好基装也就是地面工程全部完工后,就能安排开始测量衣柜尺寸和颜色,按照约定(一般20天–45天)就能做好安装。2木工现场制作,(1)奥松板喷漆方式(老式,现在还有,不过少了)不建议不推荐(环保理念渐入人心不介绍了)(2)高档饰面板衣柜施工,也是在地面完工后开始制作。总结一下就是两者各有优缺点。成品定制日趋严谨规范,整体搭配变化多样,选择性使用性强,木工现场制作材料明了,多选型不多。没有选择恐惧症的只要是自己喜欢的就是最好的!!(最后做好通风,再好的板材再好的大品牌制作也要注意环保与自身保护)😊😊😊

衣柜在哪道工序安装?

作为家居领域的创作者,非常荣幸能为你回答你提出的问题。

现在装修已经进入了各个工种细化分工合作的操作模式。定制家居已经深入到每一个室内装修中,它替代了传统的现场木工制作,也替代了传统家具生产厂家生产的板式家具。为每一位客户提供个性化,差异化的设计与需求的服务。

定制家居决了每一个家庭户型的大小尺寸不一样,不能完全匹配成品的家具。可以充分利用空间,无死角利用,解决了传统家具留下的边角藏灰不易打理 。

然而,在很多施工的过程中,有些师傅没有太多的经验,没有把握好衣柜安装的程序,以致后期使用不方便,效果不美观。我在这里建议大家定制衣柜,最好在安木地板之前先安装,也便于衣柜与墙面接缝处的找补,最后安木地板可以解决完美的收口问题。
